从中国采购定制装饰运往欧洲,看起来似乎只是一个物流问题。
实际上,真正容易出问题的地方,往往早在装柜之前就已经产生了。
一个 FEC 或电玩城项目的定制部分,可能同时包含发光字、金属结构、亚克力面板、接待台、灯箱、主题墙、天花造型以及电气组件。
这些东西从设计上可能属于同一个项目,但在出口、包装、运输和进口清关时,并不一定可以简单当成一种“装饰品”处理。
因此,对海外项目来说,真正有效的做法是:
不要等生产完成以后才考虑物流,而是在设计阶段就开始考虑怎么运。
比较常见的一种情况,是整批货物统一写成 decoration、display 或 furniture。
但实际清关时,海关需要判断货物到底是什么。
一个接待台、一个金属主题结构、一套灯箱以及电气配件,实际商品属性可能完全不同。
尤其是进入欧盟市场时,需要根据货物本身确定相应的商品分类;英国又有独立的进口和 EORI 管理体系。
因此,最稳妥的做法不是自己随便找一个 HS Code 套进去,而是在发货之前,把货物按实际产品进行拆分整理。
例如明确:
是什么产品;
主要是什么材料;
有什么功能;
数量是多少;
包装方式是什么。
然后由客户当地的货代或清关代理,根据目的国要求最终确认商品编码以及进口手续。
这一步越早做,后面越省事。


很多项目清关延误,并不是因为产品本身有问题,而是单据之间对不上。
商业发票、装箱单以及运输文件中的产品名称、数量、重量、包装件数和金额,都应该在出货之前核对。
如果装柜以后才发现:
装箱单是 42 件,实际装了 44 件;
文件里的产品描述和实物完全不同;
重量变化但单据没有更新;
都会增加后续沟通成本。
另外,进口方本身也需要提前确认资质。
欧盟企业进行相关海关业务通常需要 EORI;而进口到英格兰、苏格兰或威尔士,则涉及英国自己的 GB EORI 体系。
具体要求仍然应该由项目所在地的清关代理根据实际货物判断。
假设效果图里面有一面五米长的主题墙。
如果设计时直接把它当成一个完整结构,工厂虽然可能做得出来,但到了发货时就会发现:
木箱太大;
运输空间浪费;
现场叉车不好操作;
甚至进入商场电梯和通道都困难。

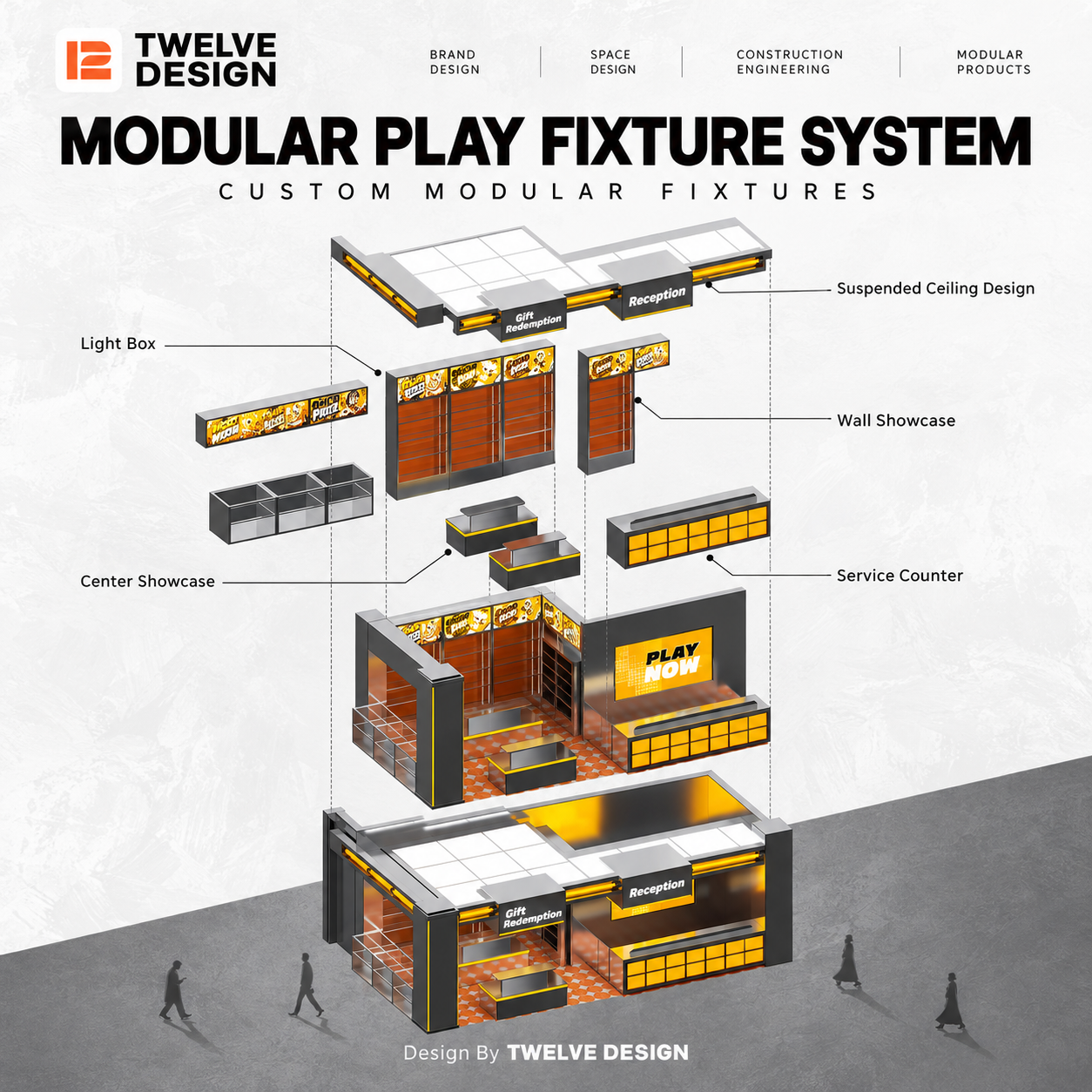

如果设计时就将其合理拆分成几个模块,情况会完全不同。
外观看起来仍然可以保持完整,但运输和安装难度会明显降低。
这正是设计与工厂联动的价值。
12 DESIGN 拥有约 6000㎡ 自有生产制造基地。
在深化设计阶段,我们可以同步考虑模块拆分位置、连接结构、包装尺寸以及现场安装方式。
例如将拼接位置隐藏在正常观看角度之外;
大型造型拆分成适合运输的尺寸;
对不同构件进行编号;
提前确定现场安装顺序。
这些在效果图上看起来只是很小的细节,却可能直接影响整个海外项目后期的物流成本和安装效率。
